Permis de construire délais : 2 mois d’instruction, 3 ans de validité et recours à anticiper

Clémence Jouvenel-Labrousse 10 min de lecture
permis de construire delais : 2 mois d’instruction

Les délais d’un permis de construire ne se limitent pas au temps de réponse de la mairie. Il faut aussi compter les pièces manquantes, l’affichage sur le terrain, le recours des tiers, la durée de validité de l’autorisation et les possibilités de prolongation. Pour éviter un chantier bloqué ou un projet qui expire, le plus sûr est de raisonner en calendrier complet dès le dépôt du dossier.

Le délai d’instruction commence avec un dossier déposé en mairie

Le point de départ officiel est le dépôt du dossier complet en mairie, ou son envoi selon les modalités acceptées par la commune. Un récépissé est alors remis ou transmis. Il indique la date de dépôt et le délai d’instruction applicable, sous réserve que le dossier soit complet et qu’aucune majoration ne soit nécessaire.

Quiz : Délais du permis de construire

Les délais de base les plus fréquents

Pour une maison individuelle et ses annexes, le délai d’instruction de référence est généralement de 2 mois. Pour les autres permis de construire, notamment certains bâtiments collectifs, locaux professionnels ou projets plus complexes, il est généralement de 3 mois. Ces durées correspondent au temps dont dispose l’administration pour examiner la conformité du projet aux règles d’urbanisme.

Il ne faut pas confondre ce délai avec celui d’une déclaration préalable, souvent fixé à 1 mois, ni avec celui d’un permis d’aménager, qui obéit à ses propres règles. Le choix de la bonne autorisation est donc essentiel : déposer une déclaration préalable alors qu’un permis est nécessaire fait perdre du temps, car l’administration peut demander une régularisation ou refuser le dossier. À l’inverse, déposer un permis sans nécessité réelle alourdit la procédure et retarde le projet.

Quand le délai peut être allongé

Le délai affiché sur le récépissé peut être majoré dans certains cas : terrain situé dans un secteur protégé, consultation d’un service extérieur, projet soumis à des règles patrimoniales particulières, établissement recevant du public, ou situation nécessitant un avis spécifique. La mairie doit en principe informer le demandeur de cette modification dans le premier mois suivant le dépôt.

Pour un particulier, la bonne pratique consiste à ne pas bâtir son planning sur le délai minimal. Si le terrain se trouve près d’un monument historique, dans un lotissement avec règles particulières ou dans une zone soumise à un avis complémentaire, mieux vaut intégrer une marge avant de commander les matériaux, de bloquer les artisans ou de signer un calendrier de travaux trop serré. Cette précaution évite aussi de caler une signature bancaire ou un démarrage de chantier sur une date trop optimiste.

Pièces manquantes, silence de la mairie et décision : les moments à surveiller

Un dossier de permis de construire peut sembler complet au moment du dépôt, mais l’administration peut demander des pièces complémentaires. C’est souvent là que les délais deviennent moins lisibles pour le demandeur, alors que les règles de calendrier restent très précises.

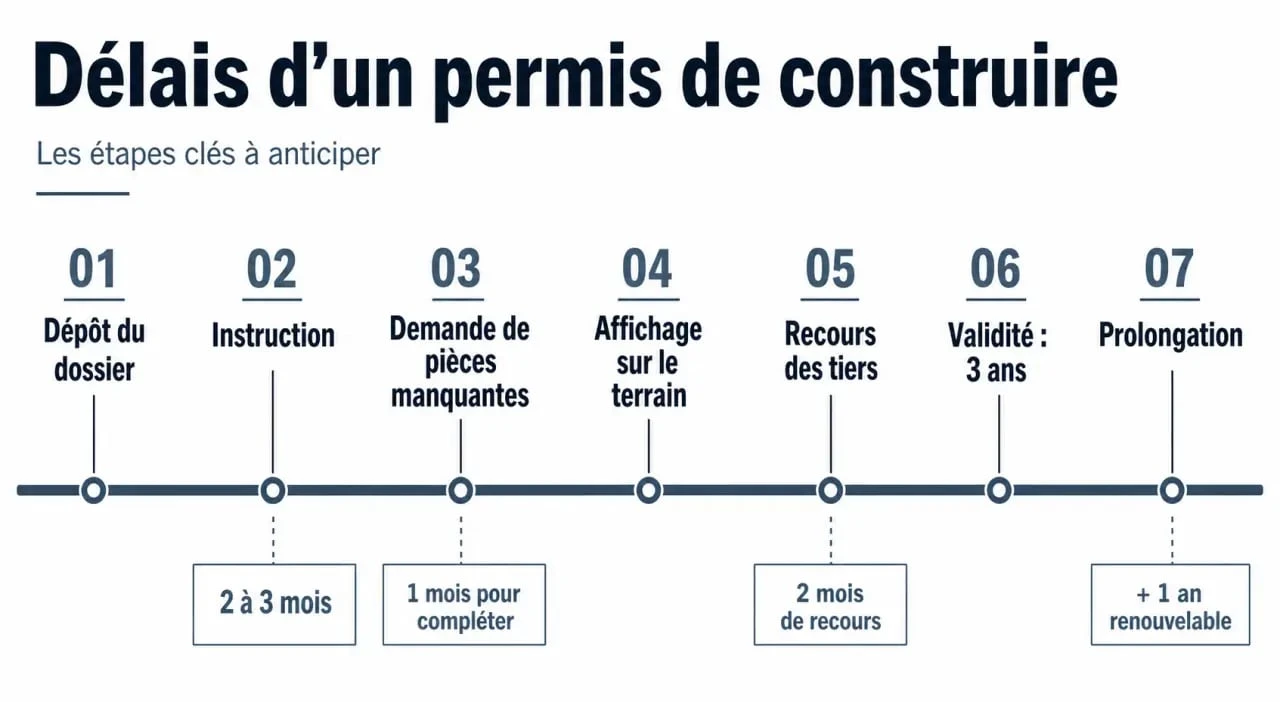

Permis de construire delais : frise chronologique des étapes et échéances clés
Permis de construire delais : frise chronologique des étapes et échéances clés

La demande de pièces complémentaires

Si une pièce manque ou si un document n’est pas exploitable, la mairie dispose en principe d’un délai d’un mois à compter du dépôt pour réclamer les éléments nécessaires. Le demandeur a ensuite généralement 3 mois pour transmettre les pièces demandées. Tant que le dossier n’est pas complété, l’instruction ne peut pas avancer normalement.

Il est donc préférable de répondre rapidement et précisément, sans renvoyer un dossier approximatif. Un plan de masse illisible, une notice trop vague ou une insertion paysagère insuffisante peuvent entraîner des échanges supplémentaires. Pour un projet simple, quelques jours gagnés sur cette étape peuvent suffire à sécuriser la date de démarrage envisagée. Un dossier clair réduit aussi le risque d’aller-retour inutile avec le service urbanisme.

Le silence vaut-il toujours accord ?

À l’issue du délai d’instruction, l’absence de réponse peut, dans de nombreux cas, valoir permis tacite. Cela signifie que l’autorisation est réputée accordée si la mairie n’a pas notifié de refus ou de décision contraire dans le délai applicable. Toutefois, ce principe connaît des exceptions, notamment pour certains secteurs protégés ou projets soumis à des régimes particuliers.

Avant de commencer les travaux sur la base d’un accord tacite, il est prudent de demander un certificat attestant l’existence du permis tacite. Cette précaution évite de s’appuyer uniquement sur une interprétation du silence administratif, surtout lorsque le projet représente un investissement important. Elle permet aussi de garder une preuve claire en cas de contestation ultérieure.

Affichage du permis : le délai de recours des tiers commence sur le terrain

Obtenir un permis ne signifie pas toujours que le chantier peut être lancé sans risque le lendemain. L’affichage sur le terrain joue un rôle central, car il déclenche le délai pendant lequel les tiers peuvent contester l’autorisation.

Deux mois d’affichage continu et visible

Le permis de construire doit être affiché sur le terrain de manière visible depuis la voie publique. Cet affichage doit rester en place pendant toute la durée du chantier, et surtout être continu pendant au moins 2 mois pour purger le délai de recours des tiers. Le panneau doit comporter les mentions obligatoires : bénéficiaire, nature du projet, surface, hauteur, références du permis, adresse de la mairie où le dossier peut être consulté, et informations relatives aux recours.

Dans les faits, beaucoup de litiges naissent d’un affichage incomplet, mal placé ou retiré trop tôt. Pour se protéger, il est courant de faire constater l’affichage par commissaire de justice au début, pendant et à la fin de la période de recours. Ce n’est pas toujours obligatoire, mais cela constitue une preuve solide si un voisin affirme ne pas avoir été informé. Des photos datées peuvent aussi compléter le dossier, à condition qu’elles montrent clairement le panneau et son emplacement.

Le plus utile est de garder un dossier chronologique avec les échanges, les dates clés et les preuves d’affichage. Ce suivi permet de vérifier d’un seul coup d’œil si la période de recours est bien purgée, si une demande de pièces reste en attente ou si une formalité a été oubliée. Pour un projet de construction, cette méthode évite les zones floues et simplifie la relation avec la mairie, le constructeur et le notaire.

Le recours des tiers et le retrait administratif

Les voisins ou autres tiers ayant un intérêt à agir disposent généralement de 2 mois à partir du premier jour d’affichage régulier sur le terrain pour former un recours. Leur contestation doit porter sur des éléments d’urbanisme, par exemple l’implantation, la hauteur, l’aspect extérieur ou le respect des règles applicables à la parcelle.

L’administration peut aussi retirer un permis illégal dans un délai de 3 mois à compter de sa délivrance. Cette possibilité explique pourquoi certains maîtres d’ouvrage préfèrent attendre la fin des principales périodes de risque avant d’engager des travaux lourds, même si la loi n’impose pas toujours la même prudence selon les projets. En pratique, plus le dossier est solide, plus le risque de retrait diminue.

Durée de validité du permis : 3 ans pour commencer les travaux

Une fois accordé, un permis de construire n’est pas valable indéfiniment. Sa durée de validité est de 3 ans. Cela signifie que les travaux doivent commencer dans ce délai. Il ne suffit pas de poser symboliquement un outil sur le terrain : le commencement doit être réel et suffisamment significatif au regard du projet autorisé.

Ce qui peut faire perdre le bénéfice du permis

Le permis peut devenir caduc si les travaux ne commencent pas dans les 3 ans, ou s’ils sont interrompus pendant plus d’un an après ce délai. Le risque concerne surtout les projets retardés par un financement, un recours, une succession, une vente de terrain ou un changement d’entreprise. Un permis obtenu trop tôt, sans capacité réelle de démarrer, peut donc expirer avant d’avoir été utilisé.

Pour éviter cette situation, il est utile de synchroniser le dépôt avec les étapes concrètes du projet : accord bancaire, disponibilité du terrain, choix du constructeur, études techniques et devis suffisamment avancés. Un permis n’est pas seulement une autorisation administrative. C’est aussi une pièce du calendrier global du chantier, à aligner avec les décisions financières et techniques.

Prolonger son permis avant l’expiration

La validité d’un permis de construire peut être prolongée, en principe 2 fois pour 1 an. La demande doit être adressée à la mairie au moins 2 mois avant l’expiration du permis. Elle doit intervenir tant que les règles d’urbanisme n’ont pas évolué d’une manière défavorable au projet.

Attendre la dernière semaine est une erreur fréquente. Si la demande arrive trop tard ou si le permis est déjà caduc, il faudra déposer une nouvelle autorisation, avec le risque que les règles aient changé entre-temps. Une alerte inscrite dans l’agenda dès la délivrance du permis reste souvent la meilleure sécurité. Il vaut mieux prévoir cette échéance dès le départ que la découvrir au moment où le chantier devrait commencer.

Organiser son calendrier sans se faire piéger par les délais

Pour piloter correctement un projet, il faut additionner les délais au lieu de les regarder séparément. Un permis de maison individuelle peut être instruit en 2 mois, mais le calendrier réel peut inclure un mois de vérification initiale, une demande de pièces, deux mois de recours des tiers, puis des marges liées au financement ou aux entreprises.

Étape Délai à retenir Point de vigilance
Instruction maison individuelle Généralement 2 mois Possible majoration selon la situation du terrain
Instruction autres permis Généralement 3 mois Consultations ou avis complémentaires possibles
Réponse aux pièces manquantes Généralement 3 mois Un dossier incomplet retarde l’instruction
Recours des tiers 2 mois après affichage régulier Affichage visible, complet et continu
Retrait par l’administration 3 mois après délivrance Risque en cas de permis illégal
Validité du permis 3 ans Travaux à commencer avant l’expiration

Le plus efficace est de construire un rétroplanning simple : date de dépôt, fin théorique d’instruction, marge pour pièces complémentaires, date d’affichage, fin du recours des tiers, date limite de démarrage, puis échéance de prolongation. Ce tableau peut être partagé avec l’architecte, le constructeur, le notaire ou la banque afin que chacun travaille sur les mêmes repères.

En pratique, un permis de construire bien anticipé est moins une course contre l’administration qu’un exercice de coordination. Les délais légaux donnent un cadre, la qualité du dossier, la preuve de l’affichage et la vigilance sur les échéances font la différence entre un projet fluide et un chantier retardé.
